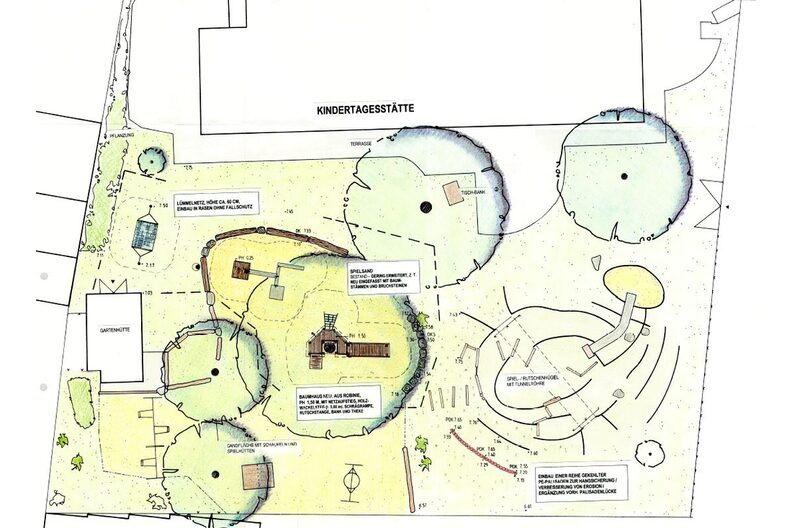

Denn die Stadt hat die Wasser-Matsch-Anlage und das Holzhaus unter einem großen Silberahorn-erneuert.
Das Baumhaus erhielt verschiedene Aufstiegsmöglichkeiten, um den motorischen Bedürfnissen von Kindern gerecht zu werden und diese zu fördern (Hängebrücke, Leiter, Netz, schräge Ebene). Als Holz wurde chemisch unbehandelte Robinie in Kombination mit Eiche verwendet.
Die hölzerne Wasser-Matsch-Anlage in unmittelbarer Nähe musste ebenso ersetzt werden. Die Kinder erhielten eine neue Anlage mit Edelstahlrinnen, Wasserwippe sowie Matschtisch am Auslauf. Eine wartungsarme Pumpe wurde eingebaut. Die notwendige Wasserleitung musste den neuesten Regeln der Technik angepasst werden.
Die Einfassung der Sandfläche wurde zum Teil erneuert. Vorhandene Findlinge wurden wiederverwendet und mit neuen Robinienstämmen ergänzt. Der Sand wurde vollständig ausgetauscht.
Ein Lümmelnetz wurde im Rasen montiert und bietet künftig Platz zum Rückzug. Der bestehende Hügel wurde in Abschnitten mittels Palisaden neu abgefangen um eine dauerhafte Standfestigkeit zu gewährleisten.
Die angrenzende Rasenfläche im Baustellenbereich wurde wiederhergestellt.
Erneuerung der Außenspielanlage in Teilbereichen
In Teilen des Außenbereiches der Kita In den Bachgärten waren einige Erneuerungen notwendig. Das über 20 Jahre alte Baumhaus war abgängig und musste erneuert werden.
Die Arbeiten gestalteten sich aufwändig, da im Wurzelbereich des großen Silberahorns mit äußerster Sorgfalt gearbeitet werden musste, um dem Baum nicht zu schaden. Das neue Baumhaus wurde den Wurzeln entsprechend vor Ort montiert und den Gegebenheiten direkt angepasst.
Steckbrief
Bau- und Planungskosten: rund 130.000 €
Zeitplan:
- Baubeginn Ende Februar 2023
- Fertigstellung Ende April 2023
- Inbetriebnahme Ende Mai 2023
