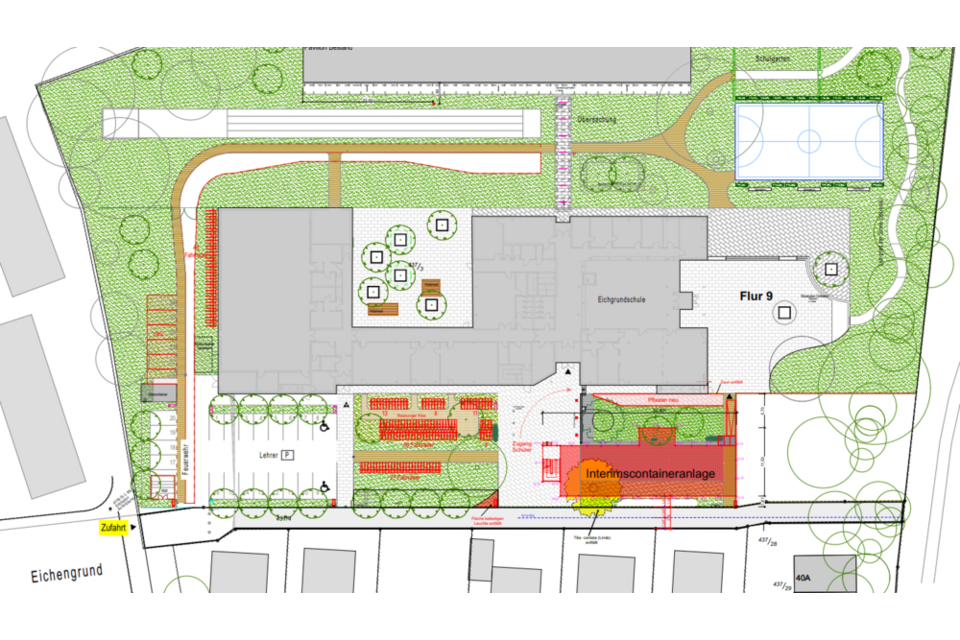

Errichten Interimsgebäude
Im nächsten Schritt soll die Optimierung der gesamten Schule, insbesondere des Ganztagsbereiches, und die bauliche Erweiterung von einer drei- auf eine vierzügige Schule erfolgen.

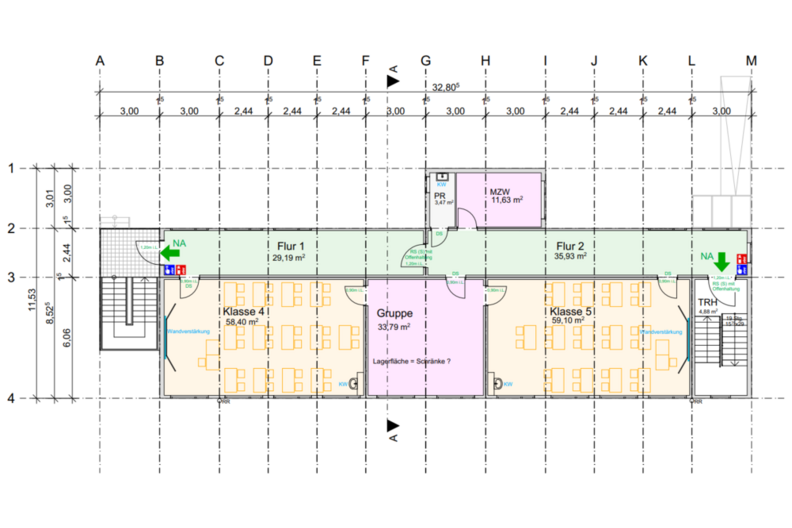

Das Interimsgebäude, bestehend aus fünf Klassenräumen, einem Gruppenraum, zwei Räumen für die Ganztagsbetreuung, einem Raum für die Schulsozialarbeit sowie erforderlicher Nebenräume wie Toiletten, Putz- und Technikräumen, wurde auf Grund der beengten Platzverhältnisse am Schulstandort dreigeschossig, im Bereich des Haupteingangs, errichtet.
Die Obergeschosse werden über ein internes Treppenhaus an der Ostseite erschlossen. Zur Sicherung des zweiten baulichen Rettungswegs wird an der Westseite des Interims ein außenliegendes Treppenhaus angebaut.
Die Farbgebung des Interimsgebäudes wurde passend zum Kontext des Ostparks in einem Spiel aus Grün-Tönen gewählt. Der Sonnenschutz erfolgt mit außenliegenden Jalousien.
Der Modulbau wurde für eine maximale Standzeit von 5 Jahren angemietet und dient als Interimsgebäude bis zur Fertigstellung der baulichen Erweiterung.
Steckbrief
Zeitplan
- Baubeginn vorbereitende Arbeiten: Februar/März 2023
- Fundamentierungsarbeiten/Schraubpfahlgründung: Juni 2023
- Anlieferung Modulbau: Anfang Juli 2023
- Innenausbau Modulbau: Juli/August 2023
- Fertigstellung und Inbetriebnahme: Beginn SJ 2023/2024 (nach den Sommerferien)
Kosten
- Rund 1.9 Euro inkl. Mietkosten und Rückbau
